A LinhaUni, futura operadora da Linha 6-Laranja de metrô, receberá mais de R$ 200 milhões do governo do estado a título de reequilíbrio econômico-financeiro devido a eventos geotécnicos não previstos.
As informações constam de dados contábeis da concessionária e de um documento que o site teve acesso com exclusividade, mostrando maiores detalhes sobre o processo de reequilíbrio.
VSE Mato Grosso
O site obteve acesso ao documento denominado “Related Claim no contexto do Contrato EPC – Risco Geotecnologico VSE Mato Grosso” que foi produzido pela empresa espanhola Acciona.

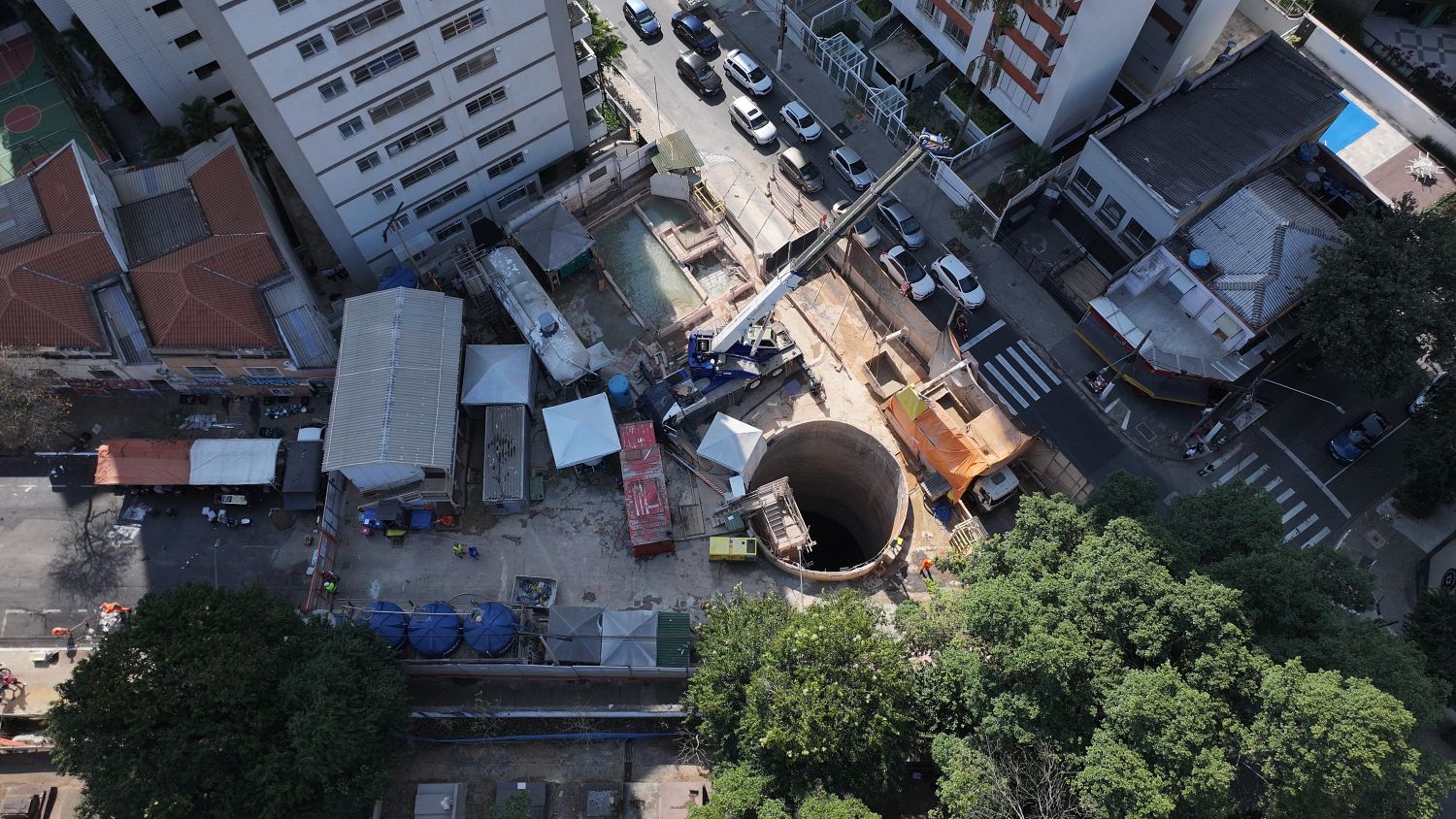

O relatório, com 79 páginas, fornece um panorama geral da situação encontrada no canteiro de obras. Em agosto de 2021, os trabalhos foram iniciados no VSE Mato Grosso e em março de 2024 foi detectado um evento geotecnológico não previsto.

Segundo a construtora, durante as escavações na parte inferior do VSE estava prevista a presença de argila da Formação Taguá. Entretanto foi encontrado um terreno rico em areia da chamada Formação Resende.

Um erro na sondagem foi detectado. A camada argilosa, que deveria estar a 3 metros abaixo da laje de fundo, foi detectada na realidade a 13 metros abaixo da laje.

O solo arenoso apresenta características ditas como “extremamente desfavoráveis para escavação”. Eventos de fluxos de água e carreamento de material exigiram a modificação de métodos construtivos para a estabilização do terreno.

Os eventos geram impactos inclusive em moradores próximos que precisaram ter suas casas reformadas devido ao evento. O documento revela que foram realizados laudos e ações como proteção de móveis, tratamento de fissuras e trincas, calafetação de pisos de madeira, troca de pisos, alinhamento de portas e janelas, pintura de paredes e teto. O valor total gasto nessas reformas foi de R$ 109 mil.

Ao todo a Acciona precisou desembolsar o total de R$ 26,3 milhões com o evento que deverá ser reequilibrado pelo estado através de aportes adicionais.

Mais indenizações
O balanço fiscal da Linha Uni mostra que haverá ainda mais indenizações a favor da concessionária. Segundo o item “Contas a receber”, a concessionária deverá ser ressarcida em R$ 179,3 milhões devido a eventos geológicos encontrados nas estações PUC Cardoso de Almeida, Freguesia do Ó, João Paulo e Higienópolis-Mackenzie.
Segundo a concessionária, os valores foram recebidos entre setembro e outubro de 2024 em parcelas de R$ 58 milhões e R$ 121 milhões respectivamente.

Cabe citar que os eventos geológicos estão previstos no contrato de concessão. Os eventos de até R$ 40 milhões são de risco da concessionária. Os valores que ultrapassarem essa faixa serão indenizados pelo estado.
