Entenda o impasse entre União e governo de SP que trava o hub ferroviário da Água Branca
Documentos obtidos pelo site mostram negociação em andamento e contrato oneroso para liberar área essencial ao projeto
O projeto do novo hub ferroviário da Água Branca, em São Paulo, depende de uma negociação ainda em curso entre o governo federal e o governo do estado para a liberação de terrenos da União. Documentos obtidos pelo site mostram as tratativas entre as duas esferas, incluindo a minuta de um contrato de cessão onerosa que estabelece as condições para uso da área.
A liberação do terreno é considerada peça-chave para viabilizar a chegada dos trens regionais à capital — o TIC Eixo Norte (São Paulo-Campinas) e o TIC Eixo Oeste (Sorocaba) — além de permitir a conexão com a Linha 6-Laranja do metrô, cuja operação parcial está prevista para outubro, sem que haja hoje obras em andamento para essa integração.
O processo administrativo revela que o pedido formal do governo paulista foi encaminhado à União ainda em 2025, no contexto do projeto do TIC Eixo Norte . A área em questão, com cerca de 25 mil m², pertence à União e integra o patrimônio remanescente da antiga Rede Ferroviária Federal (RFFSA).
Área de espera para o trem regional (TIC Trens)
Ao longo de 2025, foram trocados ofícios, notas técnicas e documentos entre os órgãos federais e estaduais, culminando na elaboração de uma minuta contratual no início de março deste ano. Em 9 de março, o processo foi formalmente encaminhado para análise jurídica da Advocacia-Geral da União , etapa necessária antes da assinatura.
Poucos dias depois, em 12 de março, a minuta do contrato foi enviada ao governo paulista para avaliação, já com indicação de que o texto estava sob análise da consultoria jurídica da União.
O parecer jurídico foi concluído em 13 de março e aprovado em 16 de março, liberando o avanço do processo, desde que atendidas recomendações técnicas e legais . Não há registros públicos de novas movimentações relevantes após 19 de março.
À esquerda, o poço da Linha 6 que leva às escadas de acesso à nova estação (TIC Trens)
A documentação confirma que a cessão do terreno não será gratuita. O modelo adotado é de cessão onerosa, com valor de referência do imóvel fixado em cerca de R$ 34,4 milhões e pagamento anual de aproximadamente R$ 688 mil pelo governo estadual.
A escolha por esse formato ocorre porque o projeto envolve exploração econômica do ativo, ainda que vinculado à prestação de serviço público, o que exige cobrança pelo uso da área segundo a legislação patrimonial da União.
Além do pagamento, o contrato impõe uma série de obrigações ao Estado de São Paulo. Entre elas, assumir a regularização fundiária do terreno, incluindo negociações com ocupantes atuais e eventuais indenizações, além da atualização da matrícula do imóvel e demais encargos administrativos.

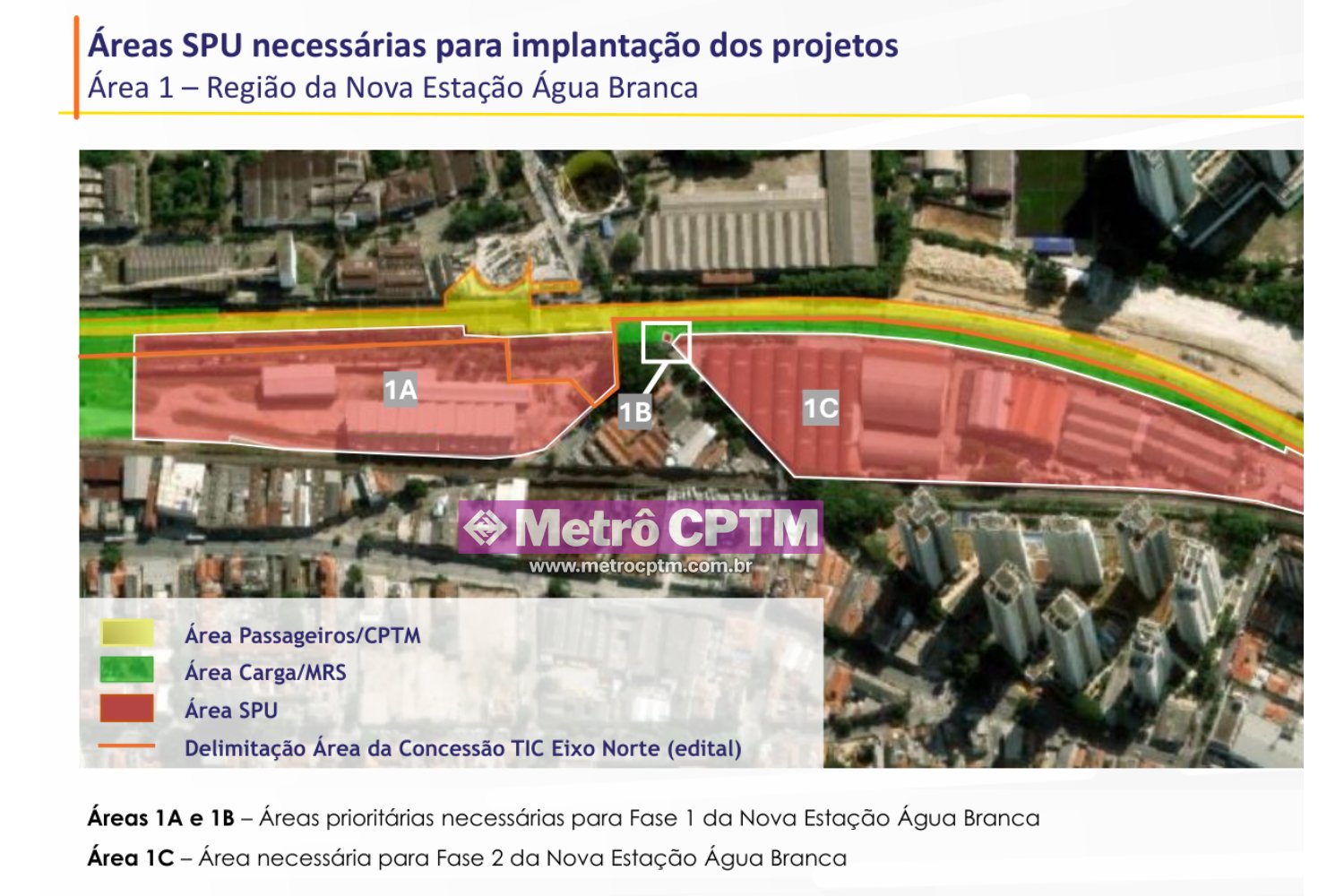

As áreas que pertencem à União em vermelho (Reprodução)
A área possui histórico de ocupação, com estruturas existentes e contratos antigos de uso, o que adiciona complexidade ao processo de liberação e preparação para as obras.
O cronograma também pressiona a negociação. A implantação da nova Estação Água Branca foi planejada em fases, sendo a área em discussão considerada prioritária para demolições e início das fundações da estrutura . A integração com a Linha 6-Laranja está prevista para outubro de 2026, o que exige avanço rápido na liberação do terreno.
Sem a cessão formalizada, não há como iniciar as intervenções necessárias para transformar o local em um dos principais pontos de conexão ferroviária da capital, reunindo metrô, trens metropolitanos e serviços regionais.
Estação Água Branca da Linha 6 (iTechdrones)
